四川新闻网眉山4月1日讯(肖翔翰 周思琪 文/图)3月29日20时34分,仁寿输气作业区顺利完成威青线D406.4停气连头暨恢复生产工程,本工程历时31小时,较计划时间提前了19个小时。
![]() |

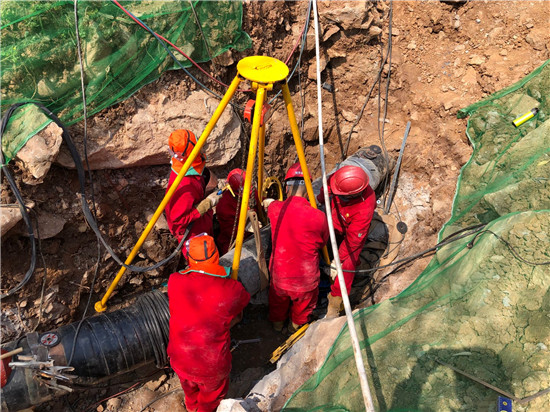

威青线D406.4建成投运于2011年1月,因与连乐铁路及红星路南沿线存在交叉,且根据威青线智能检测报告,威青线(宝飞阀井—汪洋新站段)有3处管道凹陷深度超过6%,为消除管道安全隐患,确保管道安全平稳运行,本次工程将进行威青线改线及换管工作,工程共完成DN400焊口19道。
为保证此次工程顺利实施,仁寿输气作业区紧密部署,重点做好三方面工作:一是强化现场踏勘,细化方案编制、方案审批,为工程顺利实施提供前期保障;二是强化组织安排,组织召开工程启动会,合理安排施工工序,对施工中的关键环节控制及难点问题提前进行分析和安排;三是加强现场管理,由指挥部统一指令,严格执行“38641”管理要求和施工作业规范,利用监控图像实时反馈施工情况,优化沟通渠道,加强管控力度,保障工程顺利实施。
